Terrain viabilisé : 30 mètres, taxes et raccordements à vérifier avant d’acheter

Solène Béraud-Delmas 10 min de lecture
cout terrain viabilisé : taxes et raccordements à vérifier avant achat

Avant d’acheter une parcelle, le prix affiché ne suffit pas. Un terrain peut sembler abordable au mètre carré, puis coûter bien plus cher si les réseaux sont éloignés, si l’accès est difficile ou si certaines taxes ont été mal anticipées. Pour un projet de construction, le bon réflexe consiste à raisonner en budget global : achat du terrain, viabilisation, raccordements jusqu’à la maison et démarches administratives.

Les ordres de grandeur donnent un premier repère. Conseils Thermiques mentionne une fourchette de 6 000 à 15 000 € pour une viabilisation, tandis que SeLoger Construire évoque un coût moyen de 5 000 à 15 000 €. Ces montants peuvent rester contenus sur une parcelle bien située, mais ils augmentent vite lorsque les réseaux publics sont éloignés, que le terrain impose des travaux techniques ou que la maison est implantée loin des points de raccordement.

Ce qui est vraiment inclus dans la viabilisation

Un terrain viabilisé est un terrain raccordé, ou raccordable dans des conditions clairement identifiées, aux réseaux nécessaires à une construction : eau potable, électricité, assainissement, télécommunications, et parfois gaz. La nuance compte. Dans certains cas, les coffrets et regards sont en limite de parcelle, mais il reste à raccorder la future maison depuis cette limite. Ce second trajet peut représenter une part importante du budget, surtout si la maison est éloignée de la rue.

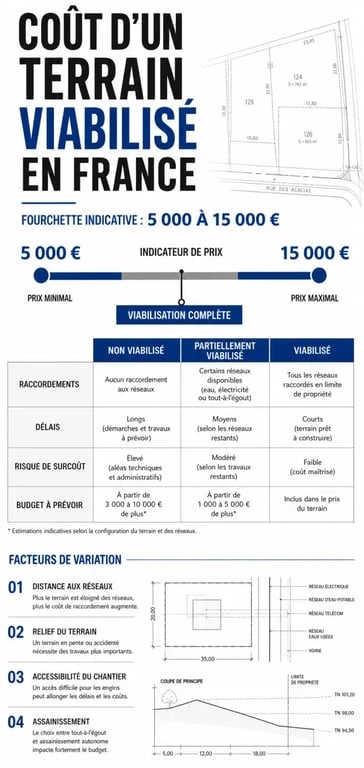

Estimation du cout terrain viabilisé : fourchette de prix, comparaison et postes à vérifier
Estimation du cout terrain viabilisé : fourchette de prix, comparaison et postes à vérifier

Terrain viabilisé, non viabilisé ou partiellement viabilisé

Un terrain en lotissement est souvent vendu déjà viabilisé, avec des réseaux amenés jusqu’en limite de terrain. Le budget est alors plus lisible, même s’il faut encore financer le raccordement entre cette limite et la maison. À l’inverse, un terrain en diffus, acheté hors opération de lotissement, demande davantage de vérifications : distance aux réseaux publics, faisabilité de l’assainissement, accès des engins, nature du sol et contraintes communales. Le prix d’achat peut paraître plus attractif, mais la facture finale dépendra surtout de ces paramètres.

Entre les deux, il existe des terrains partiellement viabilisés. L’eau et l’électricité peuvent être proches, mais l’assainissement collectif peut manquer. Dans ce cas, il faut prévoir une solution d’assainissement non collectif, dont le coût dépend du sol, de la pente, de la place disponible et des prescriptions locales. C’est souvent dans ce type de configuration que l’écart entre prix affiché et coût réel devient le plus visible.

Situation du terrain Impact budgétaire Point à vérifier
Viabilisé en lotissement Coût plus lisible, souvent intégré au prix d’achat Raccordement entre coffret et maison
Non viabilisé en diffus Budget plus incertain, devis indispensables Distance aux réseaux publics
Partiellement viabilisé Coût variable selon les réseaux manquants Assainissement, électricité, télécoms, gaz éventuel

Les facteurs qui font varier la facture

Le coût de viabilisation ne dépend pas uniquement de la surface du terrain. Deux parcelles de taille identique peuvent générer des budgets très différents si l’une est en bordure de rue équipée et l’autre en retrait, en pente ou éloignée des réseaux publics. La localisation, la configuration du terrain et la facilité d’accès pèsent autant que le prix de départ.

LIRE AUSSI  Les maraichers colmar : guide pratique pour bien choisir votre producteur local

La distance aux réseaux publics

Plus la parcelle est éloignée des réseaux existants, plus les travaux deviennent coûteux : tranchées plus longues, extension de réseau, intervention du gestionnaire, remise en état de voirie et parfois autorisations supplémentaires. La distance entre le terrain et les réseaux publics est donc l’un des premiers critères à observer lors d’une visite, avant même de se projeter sur le plan de la maison.

Il faut aussi distinguer la distance jusqu’à la limite du terrain et la distance entre cette limite et la maison. Des coffrets en limite de parcelle ne signifient pas que tout est réglé jusqu’au tableau électrique, aux robinets ou aux équipements intérieurs. L’implantation de la maison sur la parcelle joue alors un rôle direct dans le budget, car chaque mètre supplémentaire peut ajouter des travaux, des fournitures et du temps de chantier.

Les 30 mètres à surveiller entre coffret et maison

Une distance de 30 mètres est souvent utilisée comme seuil pratique à ne pas dépasser entre le compteur de la maison et le coffret de terrain. Au-delà, les coûts peuvent grimper. L’extrait Angelotti mentionne un ordre de grandeur de 1 000 euros + 200 euros par mètre au-delà de 30 mètres pour le raccordement électrique. Ce repère montre pourquoi une maison placée très loin de la rue, pour gagner en intimité ou libérer un jardin, peut alourdir sensiblement la note.

Sur place, il faut regarder l’arrivée de la rue, l’emplacement réel des réseaux, la possibilité pour un camion d’accéder au chantier et la place disponible pour faire courir les tranchées. Une parcelle peut paraître simple sur le papier, puis se révéler plus contraignante en pratique à cause d’une pente, d’un virage serré, d’un talus, d’un fossé, d’un arbre à conserver ou d’un accès étroit. Ces éléments ne sont pas décoratifs : ils orientent directement le coût et le calendrier des travaux.

Relief, sol et accessibilité

Un terrain plat, accessible et proche d’une voie équipée sera généralement plus simple à viabiliser. À l’inverse, un sol rocheux, humide, pentu ou difficile d’accès peut nécessiter des engins adaptés, des tranchées plus complexes, des protections particulières ou des reprises de terrain. La topologie du sol et le relief influencent donc à la fois le prix et les délais, surtout quand plusieurs réseaux doivent être traités en même temps.

Documents à vérifier avant de signer

La meilleure façon d’éviter une mauvaise surprise consiste à vérifier la faisabilité administrative avant l’achat définitif. Un terrain peut être constructible en apparence, mais soumis à des règles d’implantation, de réseaux, d’assainissement ou d’accès qui modifient fortement le projet. Mieux vaut donc confirmer le cadre avant de s’engager sur le prix.

LIRE AUSSI  Commodat immobilier : 5 règles clés pour prêter votre bien sans risque de requalification

Le PLU et le certificat d’urbanisme pré-opérationnel

Le plan local d’urbanisme, ou PLU, fixe les règles applicables sur la commune : zone constructible, emprise possible, hauteur, recul par rapport aux limites, stationnement, aspect extérieur et contraintes environnementales. Il se consulte auprès de la mairie ou du service urbanisme, et il permet de savoir si le projet entre dans le cadre local.

Le certificat d’urbanisme pré-opérationnel apporte une information plus ciblée sur un projet donné. Il permet notamment d’obtenir des indications sur la faisabilité, les équipements publics existants ou prévus, ainsi que certaines taxes applicables. Sa durée de validité est de 18 mois, et le délai maximum annoncé pour obtenir l’information administrative liée au terrain est de 2 mois. La demande peut être effectuée avec le formulaire 13410*03.

Taxes et contributions à anticiper

Le prix du terrain et les devis de raccordement ne représentent pas tout le budget. La taxe d’aménagement doit être intégrée à l’estimation globale. Elle comprend 3 parts et varie selon la localisation et les paramètres du projet. D’autres sigles peuvent apparaître dans les documents ou les échanges, comme la TLE ou la PRE selon les situations et les références utilisées. Le bon réflexe consiste à demander une estimation claire à la mairie avant de s’engager.

Cette étape administrative peut sembler fastidieuse, mais elle sécurise l’achat. Elle permet aussi de comparer deux terrains autrement que par leur prix facial : un terrain plus cher, mais déjà bien desservi et moins taxé, peut parfois revenir moins cher qu’une parcelle isolée affichée à prix attractif.

Budget poste par poste : les raccordements à chiffrer

Pour obtenir une estimation réaliste, il faut séparer les postes. Certains raccordements dépendent de gestionnaires de réseaux, d’autres d’entreprises de terrassement ou de prestataires spécialisés. La mise en concurrence reste utile pour les travaux privés, notamment les tranchées sur la parcelle et les raccordements entre la limite du terrain et la maison.

Poste Ce qu’il faut regarder Risque de surcoût
Eau potable Présence d’une canalisation proche et autorisation de raccordement Réseau éloigné, traversée de voirie
Électricité Distance au coffret et puissance nécessaire Plus de 30 mètres entre coffret et maison
Assainissement Collectif disponible ou assainissement individuel à créer Sol contraignant, pente, absence de réseau collectif
Télécommunications Fourreaux disponibles, raccordement téléphonique ou fibre selon zone Gaine manquante ou cheminement complexe
Gaz Présence du réseau dans la rue et intérêt réel pour le projet Réseau absent ou extension non rentable

Le raccordement à l’eau nécessite généralement une demande auprès du service compétent ou du fournisseur local. Pour l’électricité, la demande passe par le gestionnaire de réseau concerné, avec un chiffrage lié à la configuration. Pour le gaz, la première question est de savoir si le réseau existe à proximité et si ce choix énergétique reste pertinent pour la future maison. Chaque réseau a sa logique, ses délais et ses contraintes de mise en œuvre.

LIRE AUSSI  Suspendre un crédit immobilier : report partiel, report total ou délai de grâce ?

Il vaut mieux demander des devis détaillés qu’un montant global imprécis. Un bon devis distingue les travaux en domaine public, les travaux en domaine privé, les fournitures, la longueur des tranchées, les remises en état et les éventuelles contraintes d’accès. Cette lecture poste par poste permet de repérer ce qui est réellement inclus et d’éviter les oublis au moment de lancer le chantier.

Comparer un terrain viabilisé et un terrain non viabilisé

Un terrain viabilisé est souvent plus cher à l’achat, mais il offre une meilleure visibilité budgétaire. Un terrain non viabilisé peut paraître plus intéressant, surtout en zone rurale ou en périphérie, mais il impose une enquête préalable plus poussée. L’arbitrage ne doit donc pas porter uniquement sur le prix au mètre carré, car le coût final dépend aussi de la distance aux réseaux, des taxes et de la facilité d’exécution.

Le bon calcul : prix d’achat + coût de viabilisation + risques

Pour comparer deux biens, additionnez le prix d’achat, les frais de viabilisation estimés, les taxes connues et une marge de sécurité. Cette marge reste importante si la parcelle est éloignée des réseaux, si l’assainissement est incertain ou si l’accès au chantier semble compliqué. Un terrain moins cher sur l’annonce peut devenir moins compétitif une fois tous les postes intégrés.

Avant l’offre d’achat, consultez le PLU et repérez les réseaux visibles en limite de parcelle. Cette première lecture donne déjà une idée de la faisabilité et évite de partir sur une hypothèse trop optimiste.

Avant le compromis, demandez le certificat d’urbanisme pré-opérationnel et interrogez la mairie sur les taxes. C’est le bon moment pour vérifier la cohérence entre le projet, les règles locales et les contraintes techniques.

Avant la signature définitive, obtenez des devis ou pré-chiffrages pour les raccordements essentiels. Les montants doivent être comparables et détaillés pour pouvoir être intégrés au budget sans approximation.

Avant le permis de construire, ajustez l’implantation de la maison pour limiter les longueurs de tranchées. Un plan mieux positionné peut réduire la facture sans changer la surface habitable ni la logique du projet.

Le coût d’un terrain viabilisé se juge donc moins comme une ligne isolée que comme un indicateur de sécurité. Si les réseaux sont proches, les documents cohérents et les devis maîtrisés, le projet gagne en lisibilité. Si plusieurs inconnues subsistent, mieux vaut les chiffrer avant de signer plutôt que les découvrir au moment d’ouvrir le chantier.
